[건설/공사대금] 공사 중단한 시공사 상대로 초과 지급 공사대금 및 지체상금 반환 승소 사례
건축 및 인테리어 공사를 진행하다 보면, 시공사가 공사대금을 선지급받은 후 일정을 차일피일 미루거나 일방적으로 공사를 중단하는 분쟁이 빈번하게 발생합니다.
오늘은 시공사의 채무불이행으로 공사계약을 해제하고, 이미 지급한 대금 중 미시공 부분에 대한 반환금과 공사 지연에 따른 지체상금 청구 소송에서 승소한 사례를 객관적인 관점에서 짚어보겠습니다.
1. 사건의 경위
의뢰인(건축주)은 시공사와 주택 증축 및 보수 공사 계약을 체결하고, 전체 공사대금의 상당 부분을 선급금 및 중도금 명목으로 지급했습니다.
그러나 시공사는 예정된 공정표를 지키지 않았습니다. 오히려 현장에 폐기물과 자재를 방치한 채 장기간 공사를 진행하지 않았고, 하도급 업체에
대금도 제대로 지급하지 않아 현장에 분쟁이 발생했습니다. 이에 의뢰인은 시공사에 계약 해제를 통보하고, 실제 진행된 공사 범위를 초과하여 지급된 공사대금의 반환을 요구했습니다.
2. 시공사의 주장
시공사는 다음과 같은 논리로 반환을 거부했습니다.
- 기성고(공사 완료 비율)에 대한 이견: 이미 시공한 부분의 공사비가 높으므로 반환할 대금이 없다.
- 지체상금 발생 부정: 건축주와 만나 준공기일을 연장하기로 합의했으므로 공사 지연이 아니며, 지체상금을 지급할 의무가 없다.
3. 재판부의 판단

법원은 의뢰인의 청구를 대부분 인용하며 시공사 측에 초과 지급 공사대금 및 지체상금의 반환을 명령했습니다.

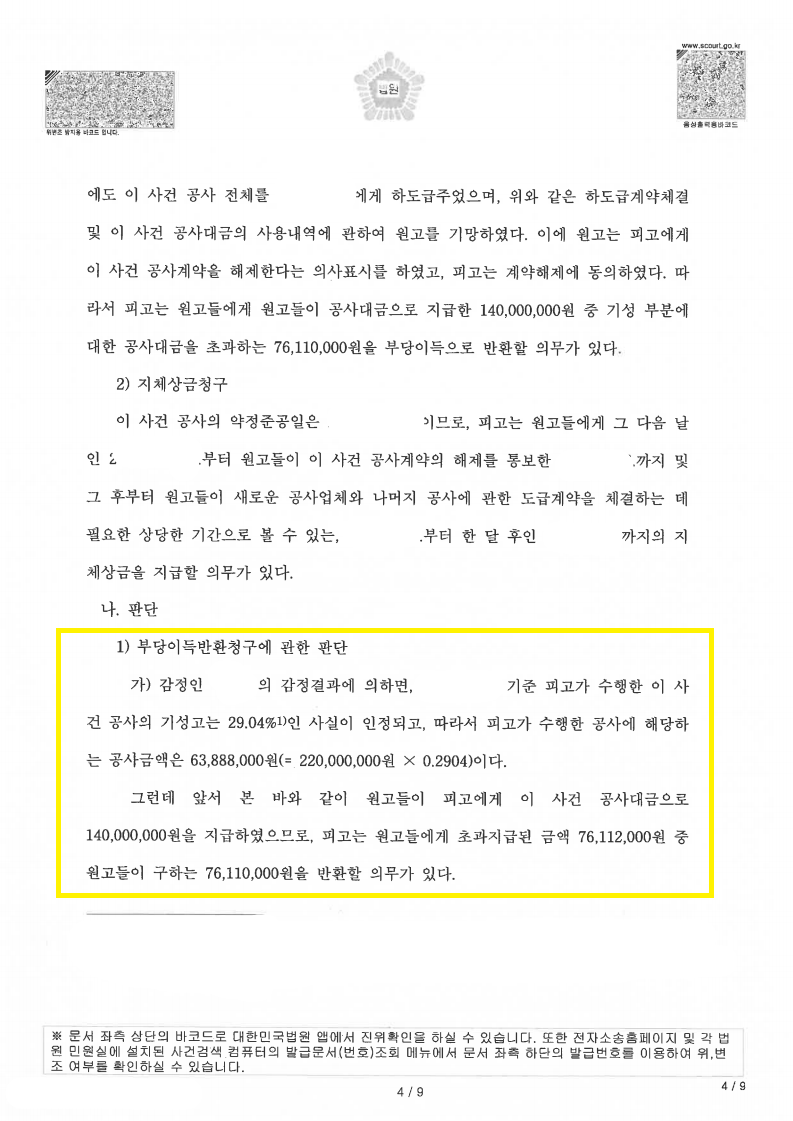

- 부당이득반환 (초과 지급금): 법원이 채택한 감정 결과에 따르면, 시공사가 실제 수행한 기성률은 30% 미만으로 확인되었습니다. 재판부는 의뢰인이 기지급한 대금에서 객관적으로 산정된 실제 공사비를 공제한 나머지 금액을 시공사가 부당이득으로 반환할 의무가 있다고 판단했습니다.
- 지체상금 청구: 약정된 준공기한 내에 공사를 완성하지 못했으므로 지체상금 발생이 인정되었습니다. 시공사의 공기 연장 합의 주장에 대해서 이를 인정할 증거가 부족하다고 보아 배척했습니다.
4. 소송 진행 전략
본 사건에서 저는 다음과 같은 객관적 증거를 통해 상대방의 주장을 탄핵했습니다.
- 법원 감정을 통한 정확한 기성고 산정 : 시공사의 자의적인 공사비 산정을 반박하기 위해 신속하게 법원 감정을 신청했습니다. 이를 통해 전체
공사 범위 중 일부 기초 공사만 진행되었음을 입증하여 기성률을 대폭 낮췄습니다.
- 메시지 내역을 통한 '공기 연장 합의' 반박: 시공사가 근거로 내세운 회의는 당사자 간의 '기간 연장 합의'가 아니라, 공사 지연에 지친
의뢰인이 '신속한 공사 재개 및 독촉'을 위해 마련한 자리였음을 양측이 주고받은 문자메시지 등을 통해 명확히 입증했습니다.
- 채무불이행 정황 입증: 현장에 방치된 폐기물 사진, 자재 이동을 요청하는 내용증명 및 메시지 등을 제출하여 시공사의 계약 이행 의지가
없었음을 강조했습니다.
5. 결론
시공사가 공사를 지연하거나 중단하는 경우, 건축주는 시간적·금전적 피해를 이중으로 입게 됩니다. 이때 임의로 계약을 타절하거나 구두로만
항의하기보다는, 즉각적인 법적 조치를 취하는 것이 중요합니다.
법원은 주관적인 억울함이 아닌 객관적인 '기성고 감정 결과'와 '입증 자료'를 토대로 판단합니다. 따라서 문제가 발생한 즉시 내용증명을 발송하여
계약 해지 사유를 명확히 하고, 현장 사진 및 당사자 간 통신 내역을 보전하여 전문가의 조력을 받는 것이 승소를 위한 가장 확실한 방법입니다.
