승소사례
[건설/공사대금] 공사 중단한 시공사 상대로 초과 지급 공사대금 및 지체상금 반환 승소 사례

[건설/공사대금] 공사 중단한 시공사 상대로 초과 지급 공사대금 및 지체상금 반환 승소 사례

  건축 및 인테리어 공사를 진행하다 보면, 시공사가 공사대금을 선지급받은 후 일정을 차일피일 미루거나 일방적으로 공사를 중단하는 분쟁이 빈번하게 발생합니다.

​

오늘은 시공사의 채무불이행으로 공사계약을 해제하고, 이미 지급한 대금 중 미시공 부분에 대한 반환금과 공사 지연에 따른 지체상금 청구 소송에서 승소한 사례를 객관적인 관점에서 짚어보겠습니다.

​

​

1. 사건의 경위

​

의뢰인(건축주)은 시공사와 주택 증축 및 보수 공사 계약을 체결하고, 전체 공사대금의 상당 부분을 선급금 및 중도금 명목으로 지급했습니다.

​

그러나 시공사는 예정된 공정표를 지키지 않았습니다. 오히려 현장에 폐기물과 자재를 방치한 채 장기간 공사를 진행하지 않았고, 하도급 업체에 대금도 제대로 지급하지 않아 현장에 분쟁이 발생했습니다. 이에 의뢰인은 시공사에 계약 해제를 통보하고, 실제 진행된 공사 범위를 초과하여 지급된 공사대금의 반환을 요구했습니다.

​

​

2. 시공사의 주장

​

시공사는 다음과 같은 논리로 반환을 거부했습니다.

​

– 기성고(공사 완료 비율)에 대한 이견: 이미 시공한 부분의 공사비가 높으므로 반환할 대금이 없다.

– 지체상금 발생 부정: 건축주와 만나 준공기일을 연장하기로 합의했으므로 공사 지연이 아니며, 지체상금을 지급할 의무가 없다.

​

​

3. 재판부의 판단

​

법원은 의뢰인의 청구를 대부분 인용하며 시공사 측에 초과 지급 공사대금 및 지체상금의 반환을 명령했습니다.

​

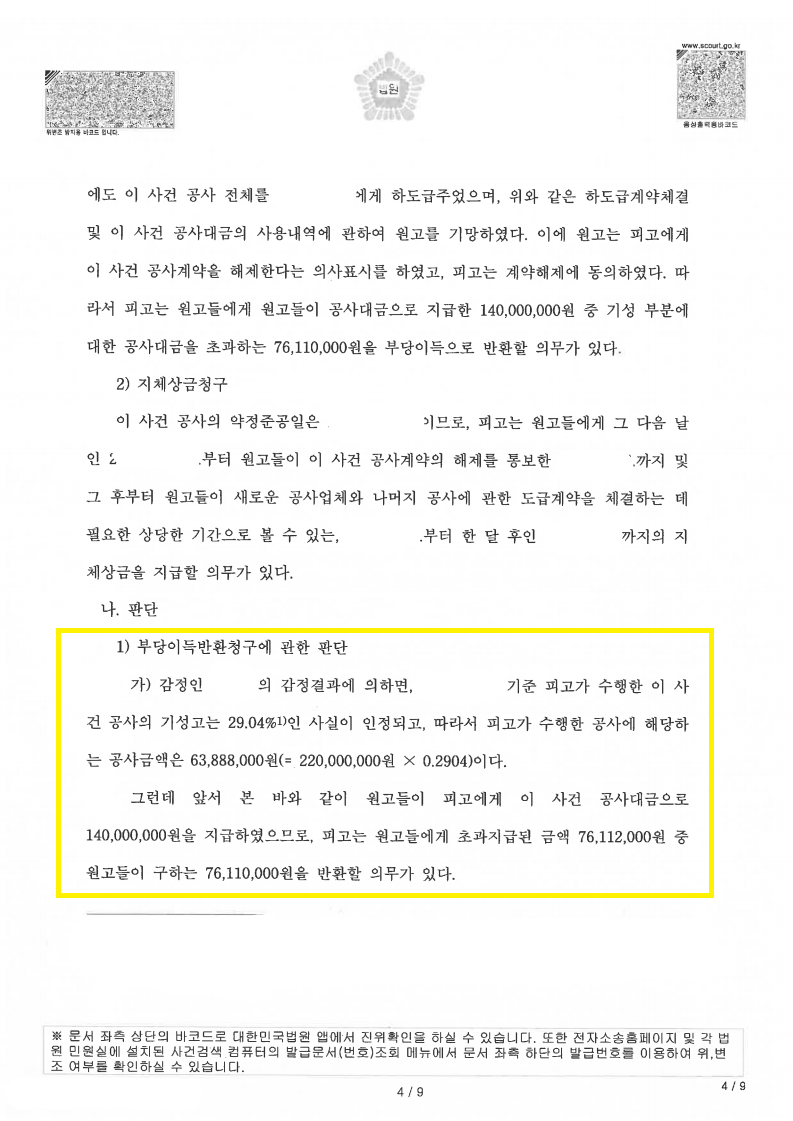

– 부당이득반환 (초과 지급금): 법원이 채택한 감정 결과에 따르면, 시공사가 실제 수행한 기성률은 30% 미만으로 확인되었습니다. 재판부는 의뢰인이 기지급한 대금에서 객관적으로 산정된 실제 공사비를 공제한 나머지 금액을 시공사가 부당이득으로 반환할 의무가 있다고 판단했습니다.

​

– 지체상금 청구: 약정된 준공기한 내에 공사를 완성하지 못했으므로 지체상금 발생이 인정되었습니다. 시공사의 공기 연장 합의 주장에 대해서 이를 인정할 증거가 부족하다고 보아 배척했습니다.

​




​

4. 소송 진행 전략

​

본 사건에서 저는 다음과 같은 객관적 증거를 통해 상대방의 주장을 탄핵했습니다.

​

– 법원 감정을 통한 정확한 기성고 산정 : 시공사의 자의적인 공사비 산정을 반박하기 위해 신속하게 법원 감정을 신청했습니다. 이를 통해 전체 공사 범위 중 일부 기초 공사만 진행되었음을 입증하여 기성률을 대폭 낮췄습니다.

​

– 메시지 내역을 통한 ‘공기 연장 합의’ 반박: 시공사가 근거로 내세운 회의는 당사자 간의 ‘기간 연장 합의’가 아니라, 공사 지연에 지친 의뢰인이 ‘신속한 공사 재개 및 독촉’을 위해 마련한 자리였음을 양측이 주고받은 문자메시지 등을 통해 명확히 입증했습니다.

​

– 채무불이행 정황 입증: 현장에 방치된 폐기물 사진, 자재 이동을 요청하는 내용증명 및 메시지 등을 제출하여 시공사의 계약 이행 의지가 없었음을 강조했습니다.

​

5. 결론

​

시공사가 공사를 지연하거나 중단하는 경우, 건축주는 시간적·금전적 피해를 이중으로 입게 됩니다. 이때 임의로 계약을 타절하거나 구두로만 항의하기보다는, 즉각적인 법적 조치를 취하는 것이 중요합니다.

​

법원은 주관적인 억울함이 아닌 객관적인 ‘기성고 감정 결과’와 ‘입증 자료’를 토대로 판단합니다. 따라서 문제가 발생한 즉시 내용증명을 발송하여 계약 해지 사유를 명확히 하고, 현장 사진 및 당사자 간 통신 내역을 보전하여 전문가의 조력을 받는 것이 승소를 위한 가장 확실한 방법입니다.
